实验室供气系统的安装施工是确保系统安全、可靠、长周期运行的核心环节,必须严格遵循设计文件、技术规范和安全标准。
1.需求调研与技术交底
与实验室人员确认气体种类(如惰性气体、易燃气体、有毒气体)、流量、压力参数及用气点分布。
3.根据GB50016-2014《建筑设计防火规范》及JGJ91-2019《科研建筑设计标准》,明确气瓶间位置(独立设置,防爆等级≥2小时)、管道走向及安全间距要求。
2.材料采购与验收
管道材料:
惰性气体(N₂、Ar):316L不锈钢光亮退火管(304BA)或316L EP级抛光管。
易燃气体(H₂、CH₄):无缝钢管(内表面镀锌处理),配套防爆阀门及静电接地装置。
有毒气体(Cl₂、CO):PTFE衬里管道或316L不锈钢,配备泄漏报警及紧急切断系统。
阀门与附件:选择符合GB/T 12237-2015标准的法兰、针阀及减压阀,易燃气体管道禁用铜质材料。
材料检验:核查质量证明书、规格型号及外观缺陷(如裂纹、重皮),镀锌钢管需采用钢锯切割,切口平整度≤3mm。
3.施工队伍与现场准备
施工队伍需具备GC2级压力管道安装资质,焊工持特种设备作业证。
施工现场清理:气瓶间地面做防爆处理,实验台区域预留管道穿墙套管(套管内无焊缝,间隙用非燃烧材料封堵)。
工具准备:氩弧焊机、气体检测仪(可燃气体检测限≤0.1ppm)、管道切割机、法兰连接工具等。

二、管道安装阶段
1.管道预制与加工
切割与坡口:采用机械割管刀(管径≤10mm)或等离子切割,切口倾斜度≤管径0.05且≤1mm,内壁无毛刺。
弯曲工艺:不锈钢管道采用冷弯,弯曲半径≥5倍管径,避免褶皱。
标记移植:切割后保留原管材标识,标注气体种类、流向及安装日期。
2.管道连接与焊接
焊接工艺:
高纯气体管道:采用钨极氩弧焊(GTAW)打底,手工电弧焊(SMAW)盖面,焊缝内壁无瘢痕。
普通管道:对接焊缝间隙≤2mm,错边量≤壁厚10%。
法兰连接:法兰平行度偏差≤1.5%外径且≤2mm,螺栓穿入方向一致,垫片采用聚四氟乙烯或软金属(禁用石棉)。
VCR连接:高纯气体管道采用VCR金属密封件,确保无密封材料接触气体流通面。

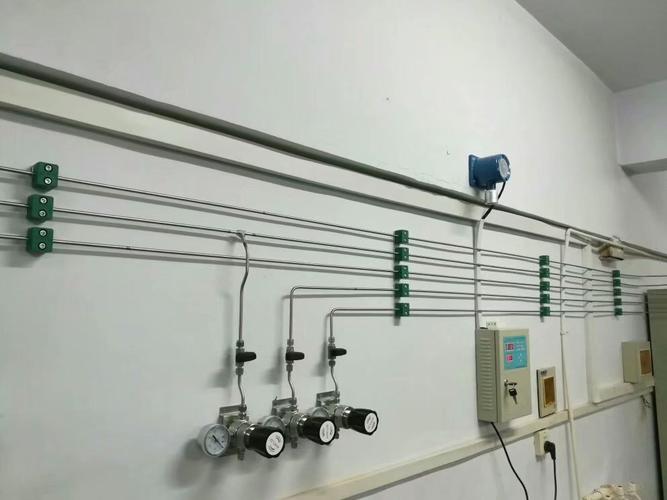

3.管道布局与固定
主干管道:沿墙或吊顶明敷,坡度≥0.3%(潮湿气体管道坡向冷凝液收集器),支架间距:
管径≤50mm:间距≤2m;
管径>50mm:间距≤3m。
分支管道:从主干管顶部引出,避免液滴积聚,末端设排污阀。
穿墙处理:管道穿墙处加套管,套管内填充防火密封胶,气瓶间与实验区管道分层敷设时,氢气管道位于上层。

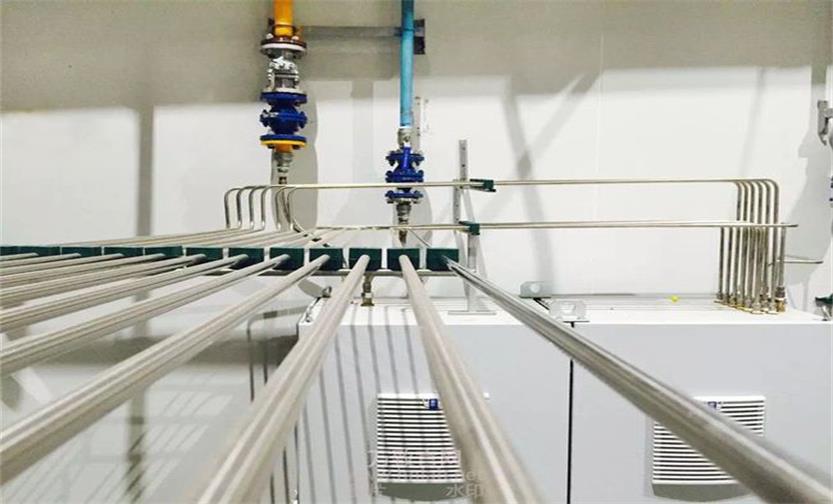

4.设备安装与调试
调压装置:一级减压阀(气瓶间)设定压力≤1MPa,二级减压阀(实验台)设定至仪器需求压力(如GC-MS需0.1-0.5MPa)。
终端模块:实验台安装针阀、快速接头及压力表,接口朝下并配备防尘帽。
自动切换系统:并联气瓶组配置自动切换装置,主瓶压力≤0.5MPa时备用瓶启动,切换时间≤5秒。
1.气密性测试
测试方法:管道内充入高纯氮气至0.5MPa,保压30分钟,用肥皂水或氦质谱检漏仪(灵敏度≤1×10⁻⁹mbar·l/s)检测泄漏点。
合格标准:无可见气泡,压力降≤0.01MPa。
2.压力测试
强度试验:管道内充氮气至1.5倍设计压力(如设计压力1MPa,试验压力1.5MPa),保压10分钟无泄漏。
稳压测试:设计压力下保压24小时,压力降≤2%为合格。
3.洁净度验证
吹扫工艺:采用高纯氮气(纯度≥99.999%)连续吹扫,流速≥20m/s,末端白布检测无杂质。
颗粒检测:对高纯气体管道,采用激光颗粒计数器检测,0.1μm颗粒数≤100个/ft³。
4.安全系统联动测试
泄漏报警:模拟气体泄漏(如H₂浓度1.5%VOL),验证报警器(声光报警+联动排风)及紧急切断阀响应时间≤3秒。
防爆测试:检查气瓶间防爆风机换气次数≥12次/h,氢气管道接地电阻≤4Ω。

符合GB50235-2010《工业金属管道施工规范》、GB50316-2000《工业金属管道设计规范》及JGJ91-2019要求。
提交材料:管道材质证明、焊接记录、压力测试报告、气密性检测报告、安全阀校验记录。
标识与档案管理
管道标识:按ISO 13458标准,黄色(可燃)、绿色(惰性)、红色(氧化性)标识气体种类,箭头标明流向。
维护档案:建立管道巡检记录(每季度一次)、设备保养日志(每月一次)、应急演练记录(每年两次)。
(流程图说明:从需求调研→材料验收→管道预制→焊接安装→安全测试→验收交付,全程纳入BIM模型管理,关键节点设置质量停检点。)
1.氢气管道特殊要求:
禁止与氧气、氯气管道共架敷设,间距≥0.5m;
末端设放空管(高度≥屋顶2m),配备阻火器。
2.有毒气体防护:
气瓶间设置负压排风系统,换气次数≥15次/h;
管道连接采用双密封结构(如VCR+焊接),定期进行气相色谱检测(杂质浓度≤1ppm)。
3.冬季施工措施:
不锈钢管道焊接时环境温度≥5℃,否则需预热至15℃;
吹扫用氮气需加热至20℃以上,防止冷凝水生成。
通过以上严格的施工流程和质量控制,可以确保实验室供气系统安装施工的质量和安全,为实验室提供可靠的气体供应保障。在实际施工中,还需根据具体实验室的用气需求和现场条件进行适当调整。
